Hur kommer framtidens kyrka se ut?
På denna sida kan du följa processen vi valt att kalla framtidens kyrka. 1972 flyttade vi in i vår nuvarande huvudbyggnad på Lögegatan 1. Detta skedde efter ett tomtbyte med Skövde Kommun som i gengäld tog över vår tomt på Trädgårdsgatan där Hotell Majoren ligger idag. När kyrkan fyllde 110 år 2022 fyllde därmed även vår huvudbyggnad 50 år. Vi är oerhört tacksamma för de generationer som gått före och gett oss en så bra plats att samlas på. Samtidigt förändras behov och förutsättningar och vi ser nu över hur vi på bästa sätt kan skapa en mötesplats för de kommande 50 åren. I mars 2024 beslutade vi oss för att lägga allt vårt fokus på en om- och utbyggnad av vår nuvarande huvudbyggnad. På denna sida kan du följa vår process.
Sackarias Näslund, projektledare
fastighet@betl.se
Varför?
För att vara en självklar del i samhället, framtidssäkra vår huvudbyggnad de kommande 50 åren och vara ett redskap som möjliggör visionen ”Vi vill göra rum”
NÄSTA möte i församlingen
10/5 2026 DNA
DOKUMENTATION
frågor & svar
Har du en fråga du vill få svar på? Maila fastighet@betl.se. Denna sida uppdateras löpande.
varför jobbar vi med frågan om nybyggnad/utbyggnad?
För att vara en självklar del i samhället, framtidssäkra våra lokaler de kommande 50 åren och vara ett redskap som möjliggör visionen.
Vad händer i processen med byggnationen på kv. Diana och sjukhemmet?
Detaljplanen för KV. Diana (SLA parkering inkl. parken nedanför kyrkan) och Motorn 1 (sjukhemmet) vann laga kraft 2021-07-15. Sjukhemmets utbyggnad pågår och kommer att bli fyra våningar högt. Kv. Diana finns det ingen tidsplan för. Skeppsviken som vunnit markanvisningstävlingen söker efter investerare. Uppdaterad 2026-03-16
Finns det något behov av att bygga ut?
Vi är många som är oerhört tacksamma över den fastighet vi idag har förmånen att förvalta på Lögegatan 1. Byggnaden är nu 50+ år och har genom åren använts flitigt för en rad olika samlingar och aktiviteter. När vi nu tar sikte på de kommande 50 år är det relativt många områden som vi ser har ändrats sedan kyrkan byggdes och som behöver förändras för att möta framtidens behov. Nedan listas tre exempel:
Kids: Kids saknar idag lokaler som är anpassade för de behov som finns, vi är välsignade som under hösten 2022 sett över 60 barn i olika åldrar komma varje söndag. Ytan och mängden aktiviteter som går att genomföra i de lokaler vi idag har är begränsande och behöver ses över om vi ska kunna fortsätta växa.
Foajé: Varje söndag ser vi nya människor komma till kyrkan, vi är oerhört tacksamma att vi har en foajé som tillåter oss att kunna ha mingelfika foajén, för att skapa en miljö där vi kan fånga upp nya människor och låta oss fortsätta växa behöver foajén byggas till och om.
Socialt: Vårt sociala arbete växer vilket kommer att ställa krav på lokaler som går att anpassa och möjliggöra för denna verksamhet.
Hur ser underhållsbehovet ut för vår huvudbyggnad?
En generell siffra som vi fått presenterad är att den här typen byggnad och med denna ålder kommer kosta ungefär 800 000 kronor om året att underhålla, utöver driften. Stora investeringar som vi ser att vi behöver göra inom ett 10 års perspektiv är uppdatering och byte av ventilationssystemet, stambyte, byte av fönster och dörrpartier, utemiljön, nyckelsystem mm.
Hur ser våra möjligheter ut att bygga ut vår nuvarande lokal?
Den detaljplan som idag finns för Kybele 1 (Fastighetsbeteckning för kyrkan) säger att vi maximalt får bygga 1/3 av tomtens storlek (3411 m²) samt bygga i maximalt 2 plan, dagens kyrka har en byggyta om ca 860 m² och är ju endast delvis bebyggd i 2 plan. Vilket innebär att om vi vill maximera vår byggrätt skulle vi kunna bygga ut ca 280 m² i tvåplan + källare samt bygga på en våning på de delar av kyrkan som inte redan är i två våningar + källare.
Kan vi tänka oss att hyra en lokal?
Nej, i projektgruppen har vi landat i att vi tror det bästa för kyrkan över tid är att vi äger våra egna lokaler.
Hur mycket kommer en ny kyrka att kosta?
Vid utredningen när vi jämförde om- och tillbyggnaden av kyrkan landade vi på 37 miljoner kr vilket ska ses som en mycket grov uppskattning. Projektgruppen har som målsättning att under 2026 utforma en programhandling och kan därefter kunna ge en preliminär budgetbedömning som eftersträvas att ligga med en felmarginal om +/- 20%.
Hur mycket måste vi samla in för att kunna starta en byggnation?
Detta är något som behöver utredas ur ett församlings- och affärsperspekteiv. När kyrkan byggdes hade man samlat in ungefär hälften av den bedömda slutkostnaden och man lyckades under byggnationen samla in så att man hade täckt 2/3 av slutkostanden. Man hade därmed 1/3 av slutkostanden i lån vilket betalades av på 10 år efter invigningen.
PRocess
1989 Projektet ”Från vaggan till graven” faller på målsnöret
>2019 Tankar om att bygga ut foajén rör sig i kyrkan
Höst 2019 Simon presenterar drömmen om en utbyggd kyrka
2020 Sackarias utses till projektledare för ”Framtidens kyrka”
2020-2021 Processen bromsas upp av pandemin
Höst 2021 Pengar avsätts för Framtidens kyrka genom Hjärta För Huset
Jan 2022 Projektgruppen omformas och påbörjar ett strategiskt arbete
Vår 2022 Grundlig utredning av utbyggnadsmöjligheter
Maj-Okt 2022 Processen vidgas till att inrymma även omlokalisering
Okt 2022 Arbetet presenteras i DNA med både utbyggnadsmöjligheter och scenariot med omlokalisering.
Okt-Jan 2022-2023 Strategiska möten sker med kommun och byggaktörer
Jan 23 Framtidssöndag där processen presenteras och diskuteras i kyrkan.
Jun 23 Samtalskväll där projektgruppen presenterar skisser på ev nyetablering på annan central tomt i Skövde efter samtal med kommunen.
Sep 23 Samtalskväll där processen med Framtidens kyrka kopplas samman med planerna ett etablera ett socialt center under namnet VÅRT HUS.
Okt-dec 23 Projektgruppen arbetar för att konkretisera underhållsbehov/utbyggnadskalkyl för befintlig huvudbyggnad, finansieringsmodell vid nybyggnation samt ett lokalprogram.
Dec 23 Projektgruppen presenterar sina slutsatser för församlingsledningen med rekommendationen satsa på att vara kvar och utveckla vår befintliga byggnad.
Jan 24 Framtidssöndag där processen presenteras tillsammans med en rad andra förslag inför årsmötet.
Mar 24 Årsmötet beslutar att satsa på alternativet att bygga om och ut vår nuvarande huvudbyggnad och avsluta projekteringen kring en nybyggnation.
Sep 24 Mirakelsamlingen ”Vi vill göra rum” lanseras med målsättningen att samla in trettio miljoner för att möjliggöra Framtidens kyrka.

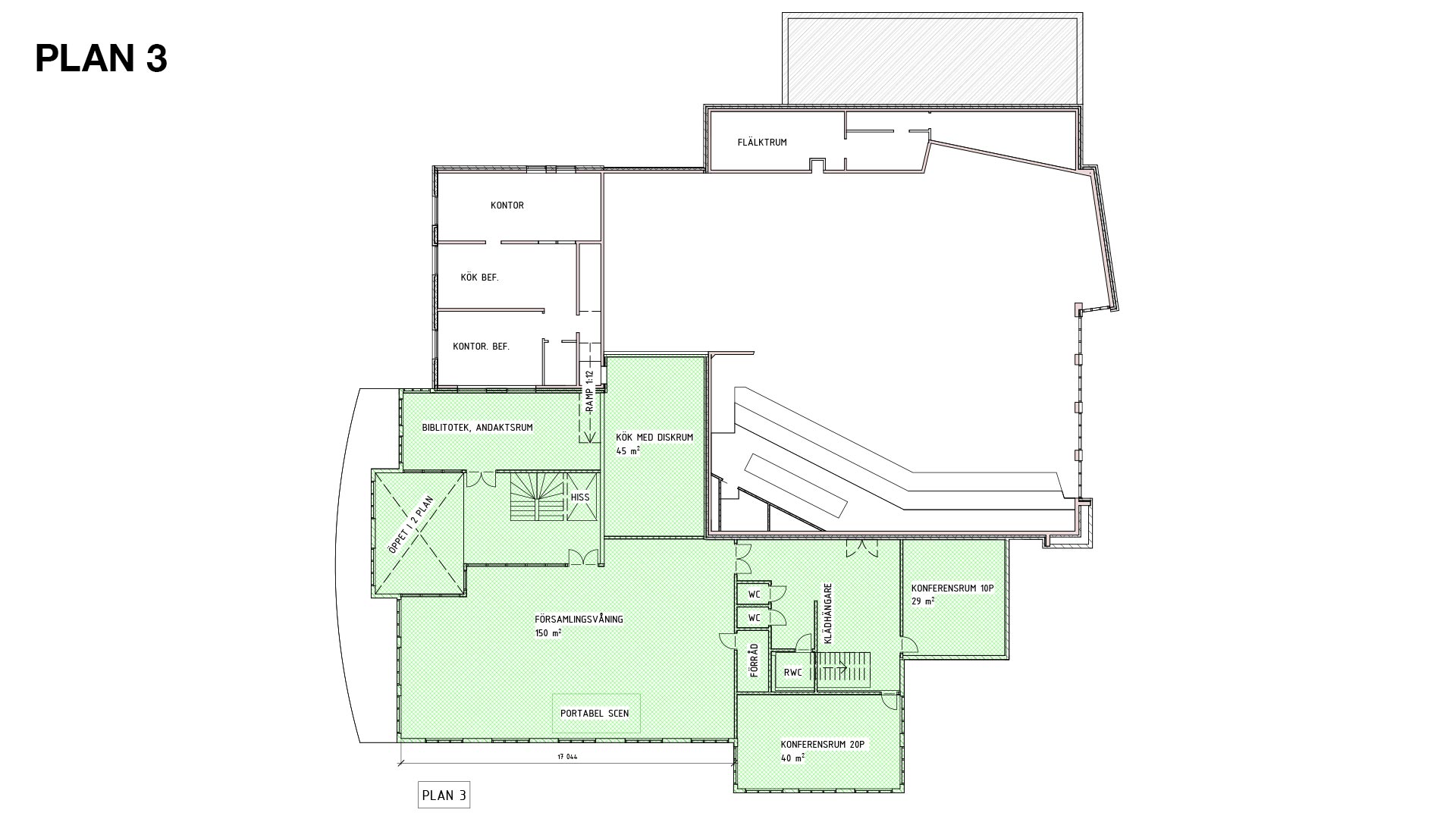

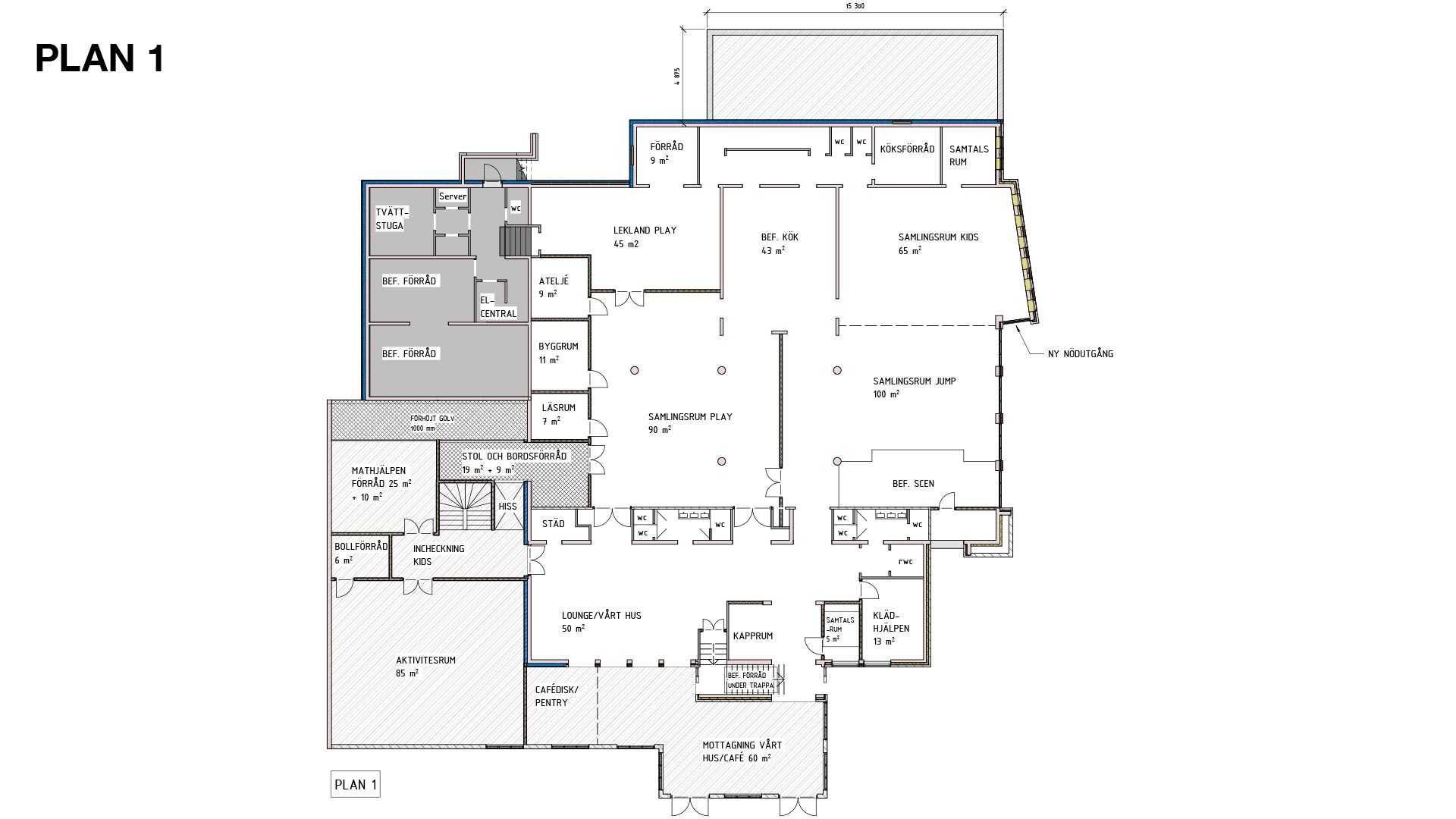

Jan 25 Två konceptuella arkitektförslag presenteras utifrån det lokalbehovsprogram vi tagit fram.
Jun 25 Församlingen beslutar att gå vidare med arkitektbyrån Ritningen för att ta fram ett skarpt konceptuellt förslag på om- och tillbyggnad.
